_# Relining i flerfamiljshus – En komplett guide för fastighetsägare och förvaltare_

---

Stambyte eller relining? Det strategiska valet för flerfamiljshus

Förr eller senare når avloppssystemen i ett flerbostadshus slutet av sin tekniska livslängd. Återkommande stopp, läckage och vattenskador blir en del av vardagen, och kostnaderna för akutunderhåll skenar. Historiskt har ett komplett stambyte varit den enda lösningen – ett omfattande ingrepp som innebär att väggar och golv bryts upp för att byta ut rören. Konsekvenserna är välkända: höga kostnader, långa projekttider på flera månader och, framför allt, en enorm påfrestning för de boende som ofta tvingas evakuera sina hem.

Relining i flerfamiljshus
Relining i flerfamiljshus

Här erbjuder relining som ett alternativ till stambyte i flerfamiljshus en revolutionerande lösning. Metoden innebär att man, efter en noggrann rengöring, skapar ett nytt, starkt och självbärande rör inuti det befintliga systemet. Resultatet är ett helt nytt avloppssystem med en beräknad livslängd på minst 50 år, men utan de destruktiva ingreppen. Fördelarna är uppenbara: projektet går 3-5 gånger snabbare, kostnaden är ofta 30-50% lägre, och hyresgästerna kan bo kvar i sina lägenheter under hela processen. Dessutom är det ett mer hållbart val med betydligt mindre byggavfall och lägre koldioxidutsläpp.

Stambyte eller relining? Fördelar och nackdelar

Utmaningar specifika för relining i hyreshus och flerbostadshus

Trots att relining är en smidigare process, medför projekt i bebodda fastigheter unika utmaningar som kräver expertis och noggrann hantering. Att lyckas handlar om att förutse och planera för dessa.

  • Samordning och logistik: Den största utmaningen är den komplexa logistiken. Arbetet ska utföras i dussintals, ibland hundratals, lägenheter. Det kräver en militärisk precision i planeringen av personal, materialflöden och tidsåtgång per lägenhet för att undvika flaskhalsar och förseningar.
  • Tillgänglighet och hänsyn: Varje lägenhet är någons hem. Man måste ta hänsyn till boende som arbetar hemifrån, har småbarn, husdjur eller särskilda behov. I äldre fastigheter kan dessutom trånga utrymmen och svåråtkomliga stammar utgöra tekniska hinder som kräver kreativa lösningar.
  • Kommunikation i stor skala: Att hålla hundratals människor informerade, trygga och nöjda är en konst. Bristfällig information skapar snabbt oro, frustration och ett motstånd som kan försvåra hela projektet. Varje hyresgäst måste veta exakt hur de påverkas och när.
  • Teknisk komplexitet: Avloppssystem i större fastigheter är ofta komplexa, med många förgreningar och dimensioner. Det kan finnas en blandning av olika rörmaterial (t.ex. gjutjärn och plast) och tidigare, ibland bristfälligt utförda, reparationer. Detta ställer höga krav på den inledande undersökningen och entreprenörens tekniska kompetens.

Planeringsfasen: Vägen till ett förutsägbart och framgångsrikt projekt

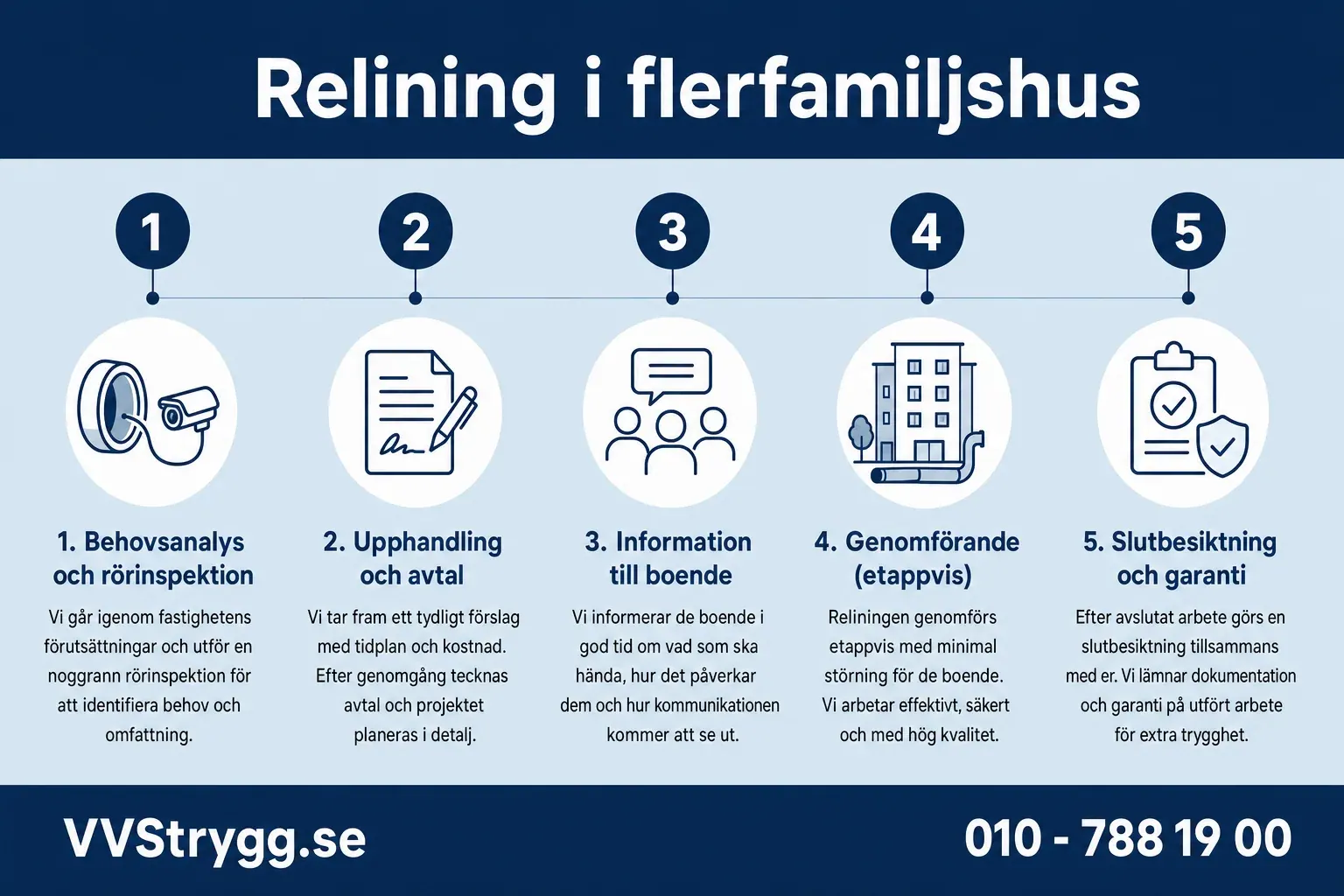

En väl genomförd planeringsfas är den enskilt viktigaste faktorn för ett lyckat reliningprojekt. Det är här grunden läggs för en smidig, effektiv och konfliktfri renovering. Processen kan brytas ner i fyra avgörande steg.

Steg 1: Grundlig rörinspektion och statusbedömning

Allt börjar med en oberoende och grundlig filmning av hela avloppssystemet. En kamera förs in i rören för att dokumentera skick, material, dimensioner och lokalisera eventuella skador som sprickor, förskjutningar eller rötter. Resultatet sammanställs i ett detaljerat protokoll med bilder och rekommendationer. Detta dokument är helt avgörande och fungerar som beslutsunderlag för styrelsen eller fastighetsägaren.

Steg 2: Val av metod och upphandling

Baserat på inspektionsprotokollet väljs den mest lämpliga reliningmetoden. För stammar i flerfamiljshus är strumpmetoden (där ett flexibelt foder impregnerat med härdplast installeras) den absolut vanligaste och mest robusta lösningen. Därefter är det dags att upphandla en entreprenör. Ta in offerter från flera aktörer och granska dem noggrant. Titta inte bara på pris, utan fokusera på referenser från liknande projekt, certifieringar (t.ex. P-märkning från RISE), garantitider och företagets ekonomiska stabilitet. En seriös aktör som VVStrygg, med över 3000 genomförda projekt, kan uppvisa en lång historik av lyckade renoveringar i flerbostadshus.

Steg 3: Detaljerad etapp- och tidsplanering

När en entreprenör är vald utarbetas en detaljerad projektplan. För att minimera störningarna delas fastigheten in i naturliga etapper, vanligtvis stam för stam. En tidsplan specificerar exakt vilka dagar arbetet kommer att pågå i respektive lägenhet. En typisk tidsåtgång för en lägenhet är 3-5 arbetsdagar, under vilken avloppet är avstängt dagtid. Genom denna etappindelning kan de flesta boende leva nästan som vanligt under större delen av projektperioden.

Steg 4: Upprättande av kommunikationsplan

Parallellt med den tekniska planeringen måste en kommunikationsplan tas fram. Vem ansvarar för informationen? Vilka kanaler ska användas (anslag, e-post, SMS, boendemöten)? Vilken information ska gå ut och när? Detta är ett kritiskt dokument för att säkerställa en proaktiv och tydlig dialog.

Konsten att kommunicera med hyresgäster

En renovering kommer alltid att störa, men upplevelsen av störningen kan påverkas enormt med rätt kommunikation. Målet är att de boende ska känna sig informerade, respekterade och trygga genom hela processen.

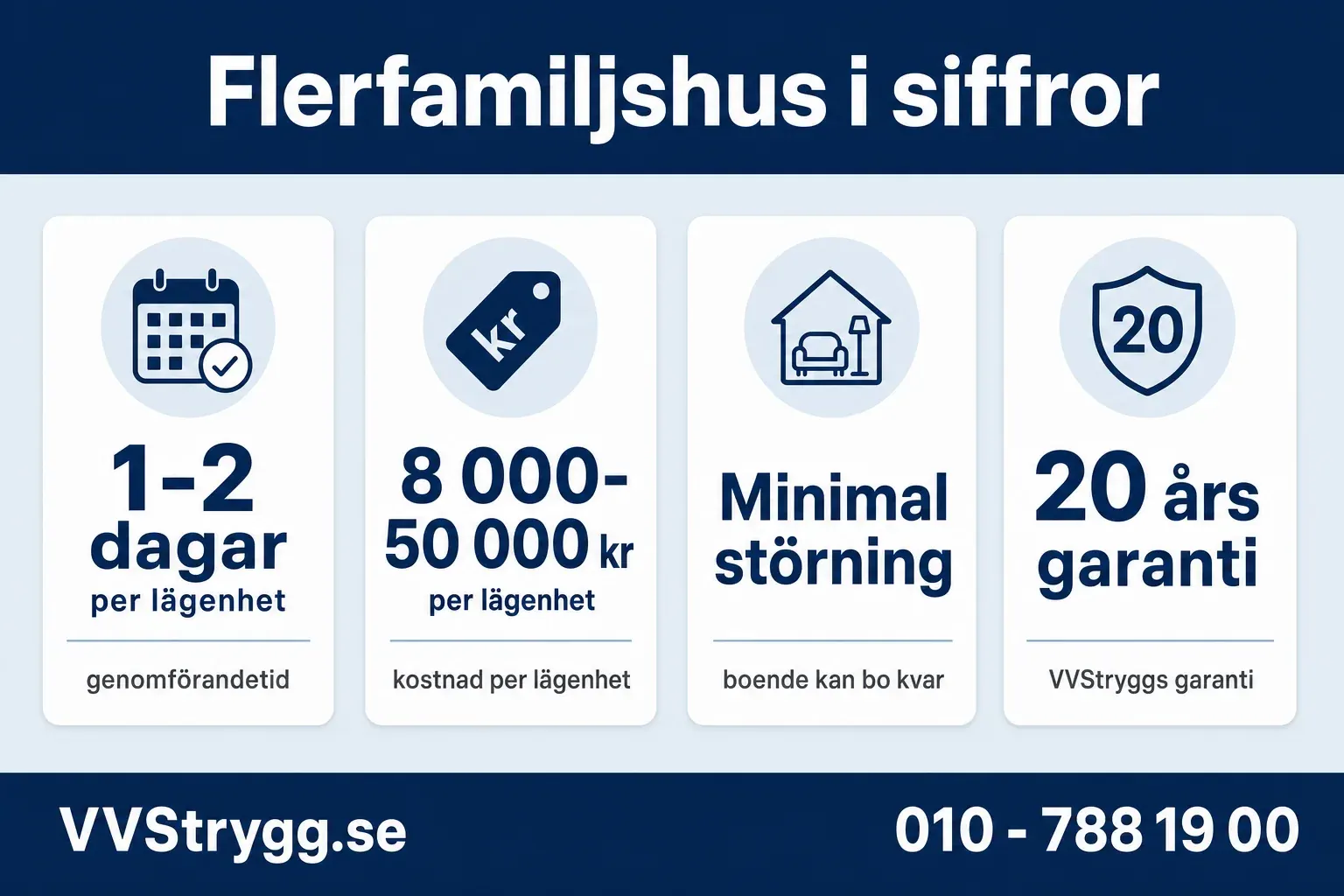

Flerfamiljshus i siffror
Flerfamiljshus i siffror

En bra kommunikationsstrategi innehåller:

  • Tidig information: Anordna ett informationsmöte (fysiskt eller digitalt) långt innan projektstart. Förklara varför renoveringen är nödvändig, hur relining fungerar och vilka fördelarna är. Ge utrymme för frågor och funderingar.
  • Detaljerat informationspaket: Minst en månad före start i respektive etapp bör ett detaljerat informationspaket delas ut. Det ska innehålla en exakt tidsplan för den specifika lägenheten, praktiska instruktioner (t.ex. att plocka undan i badrummet), och kontaktuppgifter till en dedikerad projektledare eller boendekontakt.
  • Tillgänglighet och påminnelser: Se till att det finns tillgång till tillfälliga toaletter och duschar om det behövs. Skicka ut påminnelser via SMS dagen innan arbetet påbörjas i en lägenhet. Sätt upp tydliga anslag i porten med information om vilken stam som för närvarande renoveras.
  • Kontinuerliga uppdateringar: Informera om projektets framdrift och eventuella avvikelser från tidsplanen. En kort uppdatering varje vecka visar på transparens och kontroll.

Fallstudie: Relining av BRF Mälarglimt

För att konkretisera processen, låt oss titta på ett verkligt, om än anonymiserat, exempel. BRF Mälarglimt, en fastighet från sent 60-tal med 80 lägenheter fördelade på åtta stammar, hade under flera år lidit av återkommande stopp och en begynnande luktproblematik. Styrelsen stod inför valet mellan ett stambyte, beräknat till 10 miljoner kronor och 6 månaders projekttid, och relining.

Efter en grundlig rörinspektion som visade på slitage men strukturellt intakta gjutjärnsrör, valde styrelsen relining. En offert från VVStrygg på 5,5 miljoner kronor, med en projekttid på 10 veckor och en 20-årig garanti, accepterades.

Projektet planerades i detalj. Fastigheten delades in i fyra etapper, med två stammar per etapp. En kommunikationsansvarig från VVStrygg dedikerades till projektet. Två månader innan start hölls ett informationsmöte där processen förklarades och boende fick ställa frågor. En av de största orosmomenten var ljudnivån, vilket bemöttes med en demonstration av den fräsutrustning som används för rengöring.

Varje etapp inleddes med att de berörda 20 lägenheterna fick detaljerad information och en exakt tidsplan. Arbetet pågick vardagar mellan 07:30 och 16:00. Under denna tid var avloppet avstängt, men föreningen hade hyrt in en extern toalett- och duschvagn som placerades på gården. Varje morgon hade projektledaren ett kort avstämningsmöte i porten för att svara på frågor. Tack vare den noggranna planeringen och den proaktiva kommunikationen flöt projektet på utan större klagomål. Efter 10 veckor var hela fastighetens avloppssystem renoverat, till nästan halva kostnaden och på en bråkdel av tiden jämfört med ett stambyte. Föreningens medlemmar kunde bo kvar, och fastighetens värde hade säkrats för decennier framöver.

Hur länge håller relining? Allt om livslängd och garantier

Juridiska aspekter: Tillträde, ansvar och hyresnedsättning

Vid en renovering i ett hyreshus finns det ett antal juridiska regler att förhålla sig till, primärt i Hyreslagen (12 kap. Jordabalken).

  • Rätt till tillträde: Som fastighetsägare har du laglig rätt att få tillträde till lägenheterna för att utföra nödvändigt underhåll som en avloppsrenovering. Hyresgästen är skyldig att medverka och ge tillträde. Avisering om detta måste dock ske i god tid, vanligtvis minst en månad i förväg.
  • Hyresnedsättning: Under den tid lägenheten har en väsentlig brist i nyttjanderätten, kan hyresgästen ha rätt till en skälig nedsättning av hyran. En avstängning av avloppet under arbetstid i några dagar anses normalt utgöra en sådan brist. Storleken på nedsättningen är en förhandlingsfråga men baseras ofta på praxis. Genom att erbjuda goda ersättningslösningar (t.ex. tillgång till dusch och toalett i en närliggande lokal) och hålla störningstiden kort, kan nivån på nedsättningen och risken för tvister minimeras.
  • Ansvar för skador: Entreprenören ska ha en ansvarsförsäkring som täcker eventuella skador som kan uppstå i lägenheterna under arbetets gång. Detta är en viktig punkt att kontrollera i upphandlingen.

Välj en trygg och erfaren partner för ert projekt

Relining av ett flerfamiljshus är ett komplext projekt som kräver en partner med dokumenterad erfarenhet och finansiell stabilitet. Med 30 års branscherfarenhet och en 20-årig garanti på utfört arbete, representerar VVStrygg den trygghet och expertis som krävs. Våra projektledare är specialiserade på att driva renoveringar i bebodda fastigheter och vi har välutvecklade rutiner för både tekniskt genomförande och boendekommunikation. Vi förstår att vi inte bara arbetar i en fastighet, utan i människors hem.

Dags att säkra framtiden för er fastighet?

Är återkommande avloppsproblem en del av er vardag? Vänta inte på det akuta läckaget. Ta ett proaktivt steg för att säkra er fastighets värde och funktion. Kontakta oss på VVStrygg idag för att boka en kostnadsfri och förutsättningslös rörinspektion. Våra experter ger er en klar bild av ert avloppssystems status och ett gediget underlag för att fatta rätt beslut för framtiden.

---
